汇元·文澜世家12月工程进度丨 暖冬依旧 家境可期

海口市新埠岛开发建设总公司 2019-12-19 15:05:05
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

深冬时节,万物于此敛藏光芒 但是在南国之境 这里没有寒冬,没有四季变迁的痕迹 在大海和暖阳的陪伴下 这里依旧晴空万里,绿意盎然 暖阳四季相伴,花开四季飘香 12月中旬,年关将至 文澜世家,依旧马不停蹄 历经品质匠心的打磨与淬炼 携着所有业主对家的殷切期盼 文澜世家施工团队工程人员们心无旁骛 尽心只待

深冬时节,万物于此敛藏光芒

但是在南国之境

这里没有寒冬,没有四季变迁的痕迹

在大海和暖阳的陪伴下

这里依旧晴空万里,绿意盎然

暖阳四季相伴,花开四季飘香

12月中旬,年关将至

文澜世家,依旧马不停蹄

历经品质匠心的打磨与淬炼

携着所有业主对家的殷切期盼

文澜世家施工团队工程人员们心无旁骛

尽心只待美好逐渐而成

一号楼工程进度

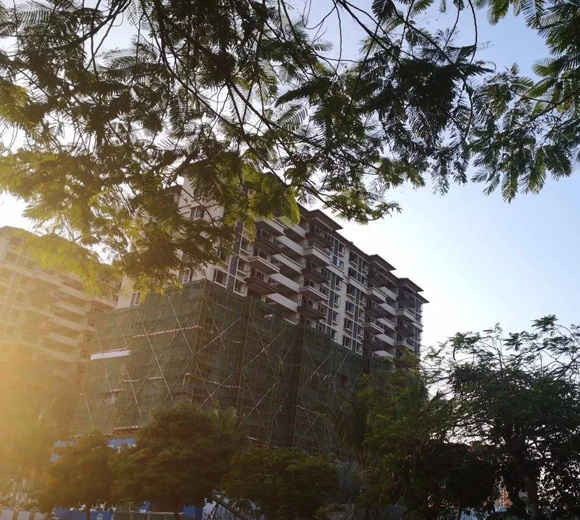

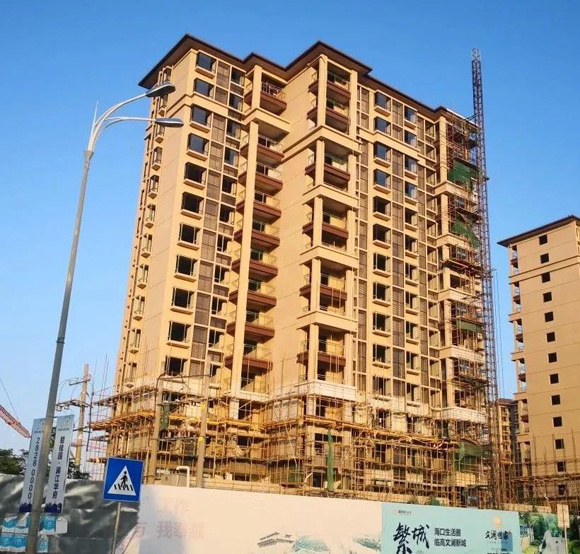

5-15F外墙真石漆完成;5-15F外架拆除完成;

栏杆、百叶安装完成;

10-15F固定玻璃安装完成;楼梯间地面抹灰完成;

防火门安装完成;屋面工程完成。

二号楼工程进度

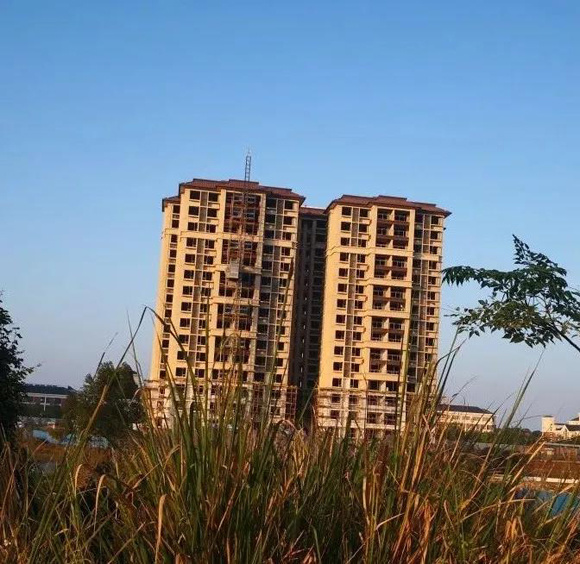

4-15F外墙真石漆完成;

5-15F外架拆除完成;

栏杆、百叶安装完成,

10-15F固定玻璃安装完成;

楼梯间地面抹灰完成;

防火门安装完成;

屋面工程完成。

三号楼工程进度

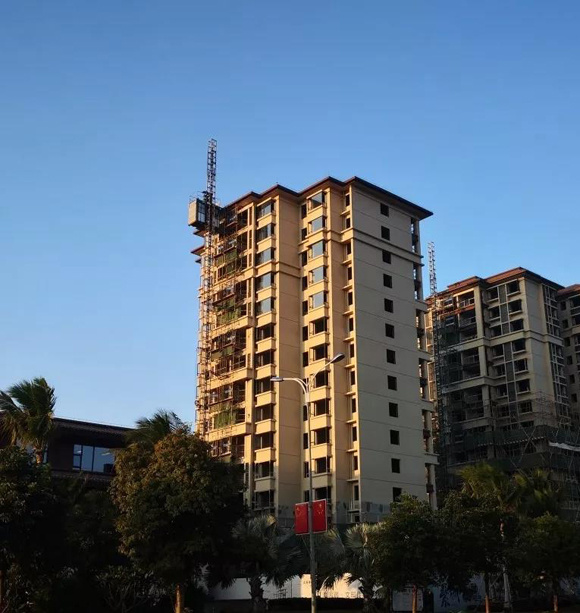

4-15F外墙真石漆完成;

5-15F外架拆除完成;

栏杆、百叶安装完成;

10-15F固定玻璃安装完成;

楼梯间地面抹灰完成;

防火门安装完成;屋面工程完成。

八号楼工程进度

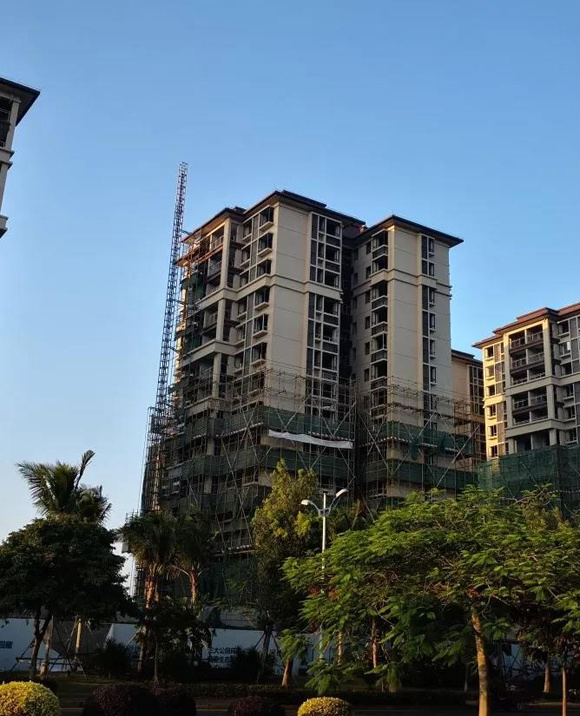

6-15F外墙真石漆完成;

10-15F外架拆除完成;

栏杆、百叶框安装完成;

楼梯间地面抹灰完成;

防火门安装完成;屋面工程完成。

九号楼工程进度

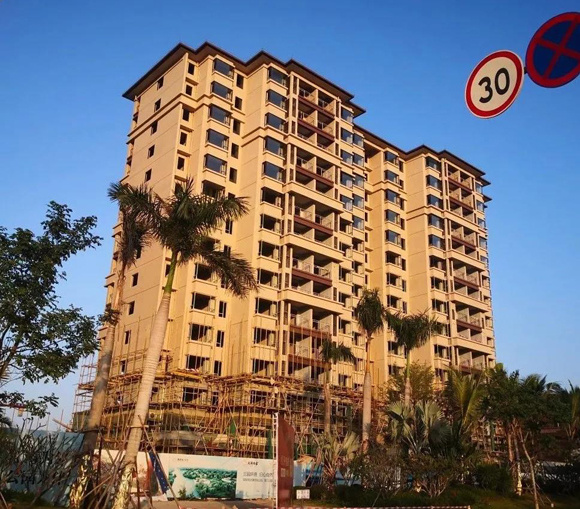

9-15F外墙真石漆完成;

10-15F外架拆除完成;

栏杆、百叶框安装完成;

楼梯间地面抹灰完成;

防火门安装完成;屋面工程完成。

十二号楼工程进度

5-15F外墙真石漆完成;

6-15F外架拆除完成;

栏杆、百叶安装完成;

防火门安装完成;

楼梯间地面抹灰完成;屋面工程完成。

汇元·文澜世家

秉承一脉相承的精工匠心

以精益品质臻筑品质住宅

致敬居家度假理想人居生活

兑现对全体业主关于家的承诺

更多家音,敬请期待

10600元/平方米

在售 普通住宅 板楼 板塔结合 海景地产 江景地产

城区海南省临高县市政大道文澜文化公园对面 查看地图

2018年12月22日 70年

二居 三居 |79-104 m² 全部户型

400-156-0036 转 380181
微信扫码拨打
微信扫码,快速拨打
我要看房:近期看房活动,楼盘优惠信息通知我 已有6人报名
立即报名



声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
